2008年8月中旬から、「良建の家」新築工事が始まり、

2008年12月上旬完成しました。

それに伴い、基礎~上棟~完成まで、細かく着工順に説明していきます。

このページは、良建の家が完成するまでを、ドキュメント方式で公開していきます。

お役様より、工事・工事後のお住まいについてご感想をいただきました。

お客様の声はこちら↓

工事全てにおいて、「一棟入魂」の気持ちを込めた、当社自慢の、安全・安心・ホッとする家!
7月31日 工事着工前
同日 ショールームにて打ち合わせ

新築のお問合せはこちら
新築のお問合せはこちら
良建の家に戻る
8月4・5日 ブロック工事

車庫部分の泥スキや、古くなっているブロックを解体~新規にブロックを積みました。

地盤調査から、地盤が9メートルくらいまで弱い事が分かったので、地盤沈下などを防ぐため、10メートルの杭を打ち込みました。
8月18・19日 小口径鋼管杭工事 地盤工事

9月第一週。基礎完成
8月下旬、悪天候の中鉄筋を加工し、9月はじめにベース、基礎立ち上がりと天端の仕上げと行いました。
9月第2週は、上棟に入ります。

9月第二週 上棟に向け、始動開始
第二週半ばから、土台敷き、床の合板を上棟までに張っていきます。

9月第4週 現在の進行状況。
上棟風景。当日に無事、棟上まで進むことができました。
屋根全景。防水のルーフィング張り。ホールダウン金物以外の柱には、この金物が付きます。

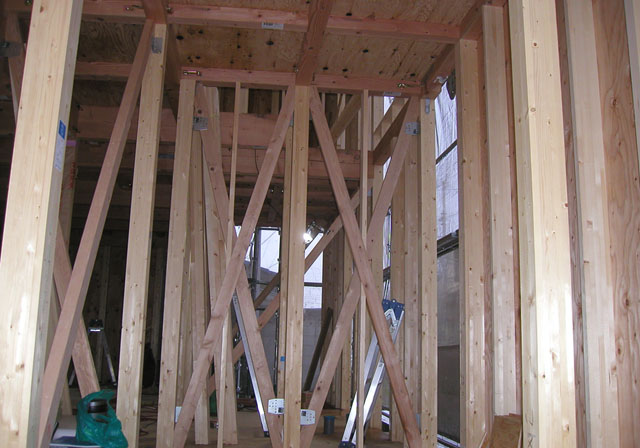

筋交い入れ。ホールダウン金物取付。現在は、外部合板も終わり、天井の下地入れに入っています。
新築の資料がほしい方は、下記お問合せもしくは、お電話でご連絡ください。

℡ 048-776-3101 鈴木まで


10月20日 現在の進行状況・・・外部サイディング張り、内部造作
9月下旬、屋根葺き風景、サッシ入れ風景。
10月上旬、配線工事、床フローリング張り、システムバス組立。
10月 サイディング張り風景、ベランダFRP防水、室内断熱材入れ風景。

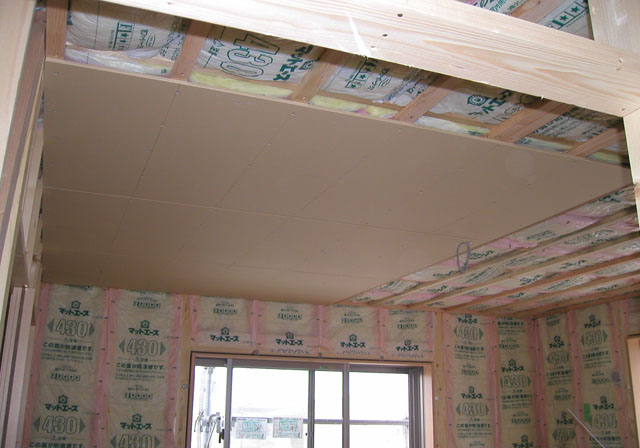

10月 天井張り風景。和室鴨居取付、階段造作風景。

だんだんと、出来上がっています。


11月上旬 進行風景。
ベランダトップコート処理風景。 和室造作風景。
外部破風板風景。 外部樋風景。
キッチン風景。 足場もバラシ、外部はほとんど終わりました。

11月~12月 完成までのラストスパート
トイレも設置完了。物入れの中に、棚・ハンガーパイプを付けて、収納力アップしました。
ベランダの手摺・フェンスも付き、外部終了です。和室の障子・襖を調整しているところです。
完成外観です。基礎工事~完成まで約3ヶ月で完成しました。

ご感想いただきまして、ありがとうございました。

出来るだけ、お客様のご要望を 取り入れた建物になりました。住み心地が良いと言っていただき、とてもありがたく思います。

これからも、よろしくおねがいします。
